Въведена в експлоатация фотоволтаична централа с мощност 60 MWel

Екипът приключи надзора и координацията по въвеждането в експлоатация в срок от 14 месеца от издаването на разрешението за строеж.

Въведена в експлоатация фотоволтаична централа с мощност 60 MWel

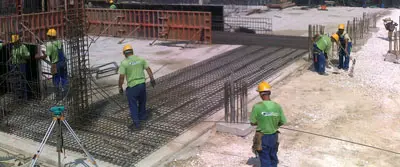

Монтаж на конструкции, Южна България. Снимка: CSCom

Обхват на работата

CSCom изпълняваше функциите на Инженер на Собственика и строителен надзор. В обхвата влизаха проверка на работните проекти, контрол на качеството на доставките и монтажа, приемане на скрити работи и подготовка на документацията за разрешение за ползване.

Централата е разположена на 84 хектара и включва 112 000 модула, 14 инверторни станции и повишаваща подстанция 33/110 kV.

Ключови етапи

  • Разрешение за строеж — юни 2025
  • Завършен монтаж на конструкции и модули — февруари 2026
  • Изпитания и присъединяване към мрежата — юли 2026
  • Разрешение за ползване — август 2026

Диспечерски център
Диспечерски център по време на изпитанията.

Какво следва

Следващият етап предвижда батерийна система за съхранение с капацитет 120 MWh. CSCom ще продължи в ролята на консултант по качеството и безопасността.
